近日,南京因泰莱(INT)参与承建的柬埔寨马德望海螺18MWp+4MW/8MWh光伏储能电站项目正式并网试运行,因泰莱人用拼搏与实干为“一带一路”的画卷再着一点小小笔墨。

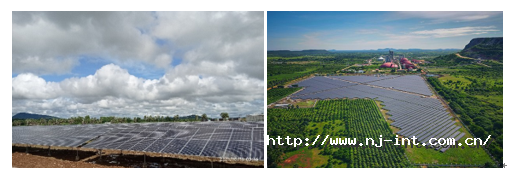

柬埔寨马德望海螺,是安徽海螺集团在“一带一路”倡议的引领下投资建设的一家大型水泥生产企业,为保证各生产线正常满负荷生产,提高生产效率,保证用电安全可靠,在马德望海螺厂区建设了18MWp+4MW/8MWh光伏储能电站。电站依托地形,整体设计为扇形,从空中俯瞰宛如一只振翅雄鹰。马德望海螺光伏储能电站于2021年4月28日正式开工建设,项目投产后年发电量可达2582万度,每年可节约标煤约8500吨,减排二氧化碳约22000吨,实现生态效益、经济效益和社会效益的有机统一。
南京因泰莱配套提供了该光储电站的全套综合自动化系统,主要包括110kV变电站综自系统、光伏电站综自系统、光储控制系统等,其中光储控制系统使用了南京因泰莱PA620系列光伏就地控制器、储能就地控制器、EMS能源主站等光储微电网核心产品,为处在脆弱地区电网下的企业微电网提供稳定的供电负荷,并为高能耗企业实现“碳达峰、碳中和”长远目标做出实质部署与贡献。海外的疫情隔离和现场施工条件的限制一度让该项目计划的如期推进面临巨大挑战,因泰莱的工程师们认真进行前期项目实施规划,海内外工作组间密切协调配合。为确保项目按期完成,项目现场的工程师甚至连续工作三十余小时,全力保障电站顺利如期并网发电。
每一个项目的顺利完成,都离不开项目经理的辛苦付出,而疫情之下海外项目的实施,更是难上加难。让我们一起跟着项目经理的海外纪实,了解一下他们的工作生活吧
启程前夕
9月19日,中秋假期的第一天:就在昨晚,经过连续几个晚上加班的我,终于在正式通车前完成了威围高速项目远程监控系统,我乘坐早上8点从贵阳到南京的航班,飞机一落地就马不停蹄地往家赶,因为今天跟老婆约好,带上儿子去她住在昆山的妹妹家,看望她刚生的二宝。9月21日晚又赶回南京,9月22日下午坐飞机前往广州,开始我的赴柬之旅——完成马德望海螺光伏储能电站项目。
赴柬埔寨前夜
9月24日,赴柬埔寨的前夜,因为我飞往柬埔寨的航班是25日凌晨五点,所以晚上十点钟我就坐上宾馆的班车来到白云机场候机。这不是我第一次出国,但是这次出国应该会是我最难忘的一次。
最开始的检查,不是对我行李的检查,而是对我身份的排查,先是问我赴柬的目的,然后查看我手机里的工作群、朋友群、同学群、家人群,接着又要查看我的工资卡、社保号、工作证,这是怀疑我潜逃?后来我才知道国内有很多人自愿或者被骗去柬埔寨从事博彩、电信诈骗,而国家要严打这一块毒瘤,再加上目前海外疫情没有得到有效控制,所以才会排查得如此之细。在如此严谨认真的检查之下,原本浩浩荡荡三百多人的赴柬大军,只剩连我在内不到五十个人上了飞机,飞机也因此延误了两个多小时才起飞。
抵达目的地
9月25日,上午十点左右,飞机平安降落在柬埔寨首都——金边。在取行李前,先是被要求填写各种全英文入境表单。就在这时,一个机场工作人员主动拿过我手中的单据,用手势示意帮我填写,并竖了一个二的手势,我心领神会,掏出早就准备好的二十块人民币递过去,对方却一脸嫌弃,不停的摇头,我当时就炸了,你这是嫌少了,还是看不起人民币啊?随即我便拿回单据,直接拒绝了对方的有偿服务,硬着头皮,翻着手机自己填写,照样顺利通关。紧接着取出行李,做完核酸,坐上前往隔离酒店的大巴。整整十四天,没人交流,酒店的WiFi信号也不是很好,电视也听不懂,做的最多的事就是翻看电脑,查查这次项目的技术要求,查看图纸,为这次的项目做准备工作。
隔离结束
10月9日,下午一点半,海螺公司派来专车接上我,前往马德望。一开始我还比较兴奋,目不转睛地盯着车窗外的景色、人群,欣赏着当地的风土人情,渐渐地从白天开到了黑夜,我也不知不觉睡了过去,到了马德望海螺大门口已经是晚上九点半了。进门前,做了一次核酸,结果正常后,又喷了一身酒精,这才正式进入并入住了马德望海螺的专家公寓。
开工第一天

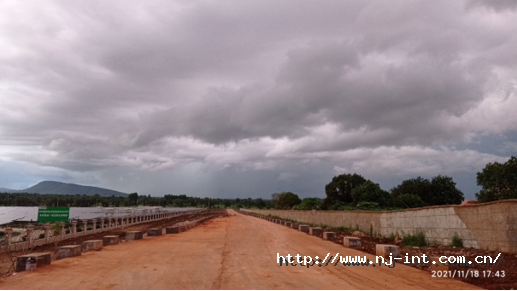

10月10日,吃过放在宿舍门口的早饭,我就跟着其他几个厂家一起在公寓大门口,坐上用户的摩托车前往现场。到了现场,我先是熟悉了现场情况,了解了我的工作内容,再同与我有对接的厂家讨论如何开展工作。当时现场还到处是泥土,加上当地还处于雨季,可以说是雨天一身泥,晴天一身灰。虽然是雨季,但是当地的气候常年都保持较高的温度。在调试光伏箱变时,我也只能把电脑放在小板凳上,蹲在一旁,身边再撑起一把雨伞。虽然我本来就不白,但是就这样,我也没能避免皮肤又被晒黑了一度的命运。
验收在即
10月26日,还有一天就是当地供电局验收的日子,大部分的工作我已经完成差不多了,后台界面已经初见模样,但是该项目最核心部分——跟随系统还有待完善。
该光伏项目与我之前在国内做的光伏项目有很大区别,国内的光伏大都是能发多少电就发多少电,追求最大发电量,而这个项目特殊在于,光伏发电是自发自用,余电不允许上网,但是如果用户的用电负荷较小且天气又非常好时,就要启动我们INT开发的负荷跟随系统,保证光伏的发电功率不会超过用户的用电功率,也就是要根据用户实时用电情况来实时控制光伏发电功率,避免光伏发电向电网倒送电。在来柬埔寨前,我已经与公司项目组同事讨论,预设了多种逻辑预案,经过与用户的领导积极沟通,最终认可并选定了其中一个方案。等到我按真实工况实地完成全天24小时并、离网策略运行时,天,已经亮了。
我回到宾馆稍微休息了一下,下午又接着来到现场继续核查一切是否正常。但是意外还是发生了:有一个逆变器的通讯断了。没有逆变器的通讯,后台就无法采集到逆变器的发电功率,也就无法给逆变器下发指令,这是负荷跟随系统中最重要的部分。我先是排查通讯线是否断了,或者没有接牢,不是!又用电脑直接连接逆变器测试通讯,正常!最后查看测控装置对逆变器的通讯,不正常,测控装置发送的报文没有返回,这一下看似找到原因,但是又说不通,因为我用电脑直连逆变器发的报文跟测控装置通讯逆变器的报文是一样的,就在这时,我陷入沉思:一个用电脑直连通讯,一个用测控装置通讯,两个有啥区别?没过多久,我想到了,是外部干扰导致,经过专业测试验证了我的想法,即刻启动了终端电阻补偿法,果然,通讯正常了,这场小意外被我有惊无险地解决了。当晚经过仔细排查,一切正常,只需等待明天的验收。
验收当日
10月28日,当地供电局开着三辆车,载着十多人来到现场,我跟其他厂家都在用户临时搭建的遮阳棚下随时待命,最后也只有我被用户叫了过去,为他们做系统演示。到控制逻辑这一块,当用电总负荷小于光伏发电功率时,光伏进线柜也如期跳闸了,但从他们的表情中,我好像看到了一丝惊艳。我心里在想,这在我们调试的光储系统项目中不是很平常的一次演示吗?后来我从用户口中才知道,柬埔寨总共就没多少个光伏电站,这对他们来说已经很不简单了。
验收通过后,后面工作也就正常运作,开发支援团远程配合着完善了满足用户需求的跟随系统,目前还剩下储能充放电在完善阶段,其他工作也都已经基本完成。后面这段时间又出现两段小插曲,一是,厂区里被查出有阳性,不仅仅有当地柬籍员工,还有中国员工,原本已经解除隔离,可以自由出入食堂就餐的我们,又回归到刚来时,三餐送上门,除了现场跟宿舍,哪都不能去的状态;二是,原本计划12月29日的航班,因为旅行社被骗,只能改签到1月26日,推迟了一个多月。随着项目的顺利完成,现在的我满心期待能早日回家!
所有的努力,都是为了得到认可;
所有的坚持,都是为了团聚!
加油!因泰莱的小伙伴们!
